台電的十年電網改革 拍拍手!




【縛雞之論】
韌性追求的是「被打倒後又站起來(恢復)的速度」,而不是「不被打倒」那是不可能的,不要和不可能比腕力。
看起來,台電電網建設是採用隔艙的概念,將風險限定在隔艙中,也以隔艙為單位供電。這樣就近發電與供電,就電論電,可以擠出耗損的電來用。在經濟上,可以工業與民生彈性調度。在政治上,可以避開南北不均。是好辦法,奇怪以前為何沒想到而去做?而隔艙的概念,鋪陳了未來的SMR
但,可能要注意台電的資本問題:擠出的電,可以彌補虧損與核四?

10年投5645 台電公布強化電網韌性建設計畫 杜絕大規模停電事故再發生    台電 20220915

  • 台電今(15)日正式公布「強化電網韌性建設計畫」,將於10年內投入5645億元,以「力求分散、持續強固、加強防衛」3大主軸、10大面向,全面提升全國電網面對突發事故的因應能力,以及為2050淨零轉型目標做好準備。

因應303事故造成全國性停電,引發社會各界關注國內電網系統穩定,台電今(15)日召開記者會,正式公布「強化電網韌性建設計畫」,將於10年內投入5645億元,以「力求分散、持續強固、加強防衛」3大主軸、10大面向,全面提升全國電網面對突發事故的因應能力,以及為2050淨零轉型目標做好準備。台電表示,過去電網朝整合以增加效率,未來採分散以提升韌性。此計畫透過電網分散、提升設備穩定及阻止停電事故擴散等作為,將可降低全國性停電事故發生機率縮小停電影響範圍,力求杜絕大規模停電再發生。

台電今日於台電大樓召開「強化電網韌性建設計畫」記者會,由代理董事長曾文生、總經理王耀庭共同正式公布該計畫。

曾文生表示,過往電網建設因應台灣地狹人稠、電廠用地難覓且用電成長快速,為求整體供電效率,因而形成既有供電集中化及大型化發展現況,而電網也透過三條34.5萬伏特(345kV)的主幹線進行南北串連融通,並由龍潭、中寮、龍崎超高壓變電所形成北中南區三大樞紐的集中電網架構。

曾文生進一步說明,今年303事故雖為電廠人員誤操作設備引起,卻因單一事件影響大範圍停電,深究其關鍵原因即為電網過度集中,因而台電透過強化電網韌性建設計畫,將打造分散式電網,未來除可降低發生機率,即使發生類似突發事故,亦可大幅限縮影響範圍並縮短復電時間。

王耀庭表示,電網韌性指的是能在短時間內因應事故恢復穩定運轉的能力,電網韌性建設計畫以「推動分散電網工程(4379億元)、「精進強固電網工程(1250億元)及「強化系統防衛能力(16.9億元)3大推動主軸,其中包含5項分散、3項強固及2項防衛等10大具體作為,合計共約5645億元,規劃10年內完成,其中已規劃執行中3761億元,另1884億元將續編專案計畫執行,以擴大並加速電網改善工作。



  • 台電規劃「綠能分散供電」提升再生能源併網容量,其中開閉所是離岸風電併網的關鍵樞紐之一,如同家中分電箱,扮演電力「中繼站」角色,協助電源引接及分送用電,離岸風電傳輸上岸後,透過開關設備將電力併入全國電網供民眾使用。圖為台電彰一開閉所。

台電指出,「分散工程」聚焦降低電網集中風險,包括「電廠直供園區減少跨區供電,「綠能分散供電」則可促進綠能併網及在地就近供電,「樞紐節點分群」可分散3大樞紐變電所供電風險,「增加配送節電」則透過增建關鍵變電所,紓解都會地區供電瓶頸,並藉由「精進區域調度」分散調控風險等5項作為。

「強固工程」則著重提升設備穩定程度,其中涵蓋3項作為:「電網擴充更新」將加速設備更新升級及容量擴充,「廣增儲能設備」則可搭配綠能發展,增進電力系統穩定,另將透過持續推動「變電所屋內化」防止外力及極端氣候干擾影響。

「防衛工程」部分,台電將透過「強化防衛縱深」提升電廠、電網間各層次保護設定,「即時動態防衛」可監測相關設備狀態,提高防衛精準度,整體有助阻止停電事故擴散,協助電網若遇突發事故,可在短時間隔離故障點,縮小事故範圍,盡速恢復穩定運轉。

台電強調,強化電網韌性計畫包含短中長期各項工程,短期(2)內將加速辦理執行中的韌性工程並強化系統保護及防衛能力,中期(5)內持續推動電網分散及強固工程,長期(10)則將完成3大樞紐節點分散工程及相關長程計畫,力求杜絕單一事故造成大範圍停電再現。



  • 台電規劃「增加配送節點」新建超高壓變電所,增加都會地區電力配送,同時以「屋內化」方式提升供電安全,並結合在地多元生活環境,使變電所成為多功能的城市樞紐據點。圖為台電大安超高壓變電所。

台電今推電網韌性建設  用電品質全面提升  兼顧未來淨零目標

台電今日正式公布「強化電網韌性建設計畫」,以「力求分散、持續強固、加強防衛」3大主軸、10大面向,全面提升全國電網面對突發事故的因應能力,力求杜絕全國大停電再發生。台電更進一步盤點計畫必看重點,期讓民眾有感用電品質全面提升。

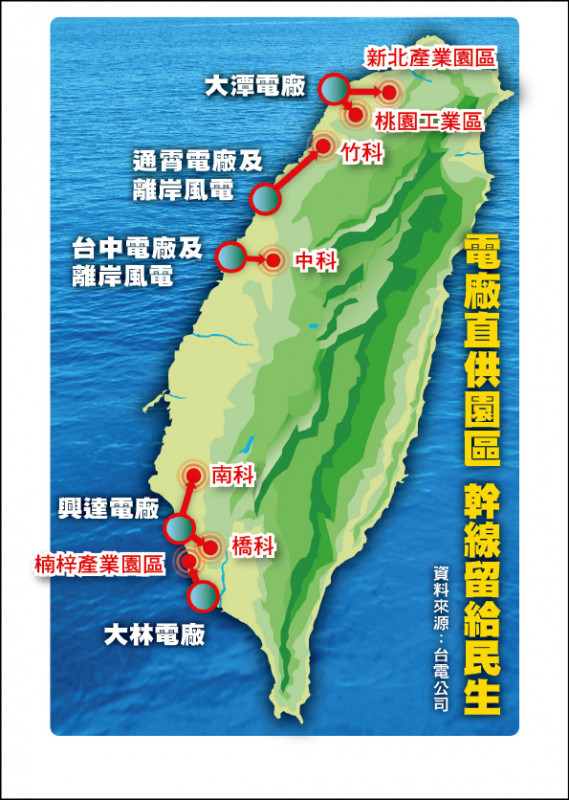

台電表示,強化電網韌性建設計畫一大重點是透過「電廠直供園區」的分散工程降低電網集中風險,將由通霄電廠及離岸風電直接供電給竹科台中電廠及離岸風電直供中科興達電廠直供南科、橋科,另由大潭電廠直供新北產業園區、桃園工業區大林電廠直供楠梓產業園區

台電說明,減少電力傳輸距離是降低電網風險最佳解方,因而台電規劃由燃氣機組及再生能源等電源就近直供科學園區及產業園區等用電中心,而不再需要全數經過南北幹線輸送電力,可減少電網負擔、降低電力耗損,如此可把既有電力幹線留給民生需求,提升大眾民生用電品質。

而此次計畫將同步推動新增變電所工程,以「增加配送節點」協助電網分散風險,其中包含10年內將新設大安、萬隆等28座變電所,以及24座變電所「屋內化」改建。台電強調,變電所越接近用電核心,越有助供電穩定與安全,因應部分地區城市發展用電需求持續增長,需藉新建變電所與變電所屋內化提升供電安全,可降低鳥獸及雷害等外力干擾,還可結合在地多元生活環境,使變電所成為多功能的城市樞紐據點,更不再是鄰避設施。

台電指出,為達成淨零轉型目標,我國2050年能源結構中預計6070%為分散式再生能源。隨綠能持續大步發展,此計畫更可透過「綠能加儲能」,打造區域分散式電網發展,同時強化電網系統穩定及綠能有效利用最大化,加速邁向淨零排碳目標。
